مقدمة
عند التعلمكيفية بدء مشروع ملعب داخلييجد معظم أصحاب المشاريع أن الفترة الفاصلة بين توقيع عقد الإيجار وافتتاح المشروع هي المرحلة الأكثر حساسية. فتركيب ملعب داخلي تجاري ليس مجرد تجميع، بل هو مشروع لوجستي وهندسي مكاني، والتخطيط الذي يسبق وصول شاحنة التوصيل لا يقل أهمية عن عملية التجميع نفسها.
يتطلب تركيب معدات الملاعب الداخلية بنجاح التأكد من خمسة أمور قبل التسليم:تم التحقق من ارتفاع السقف ومسافة مخرج الحريق، وأرضية نظيفة ومستوية، ونقاط كهربائية مخططة مسبقًا، ومساحة مؤكدة للتفريغ والتجهيز، ورسومات تركيب مقدمة من الشركة المصنعة، وأجزاء مصنفة، ودعم فحص السلامة.
يشرح هذا الدليل عملية تقييم الموقع، والتوريد، والتحضير قبل التسليم، والجدول الزمني للتركيب، وعملية التجميع نفسها، وخطوات الفحص والتنظيف النهائية التي يجب القيام بها قبل يوم الافتتاح.
قائمة التحقق من جاهزية تركيب ملعب داخلي
قبل الخوض في كل مرحلة بالتفصيل، إليك مرجع سريع لما يجب تأكيده ولماذا هو مهم:
| منطقة التحضير | ما الذي يجب تأكيده | لماذا يهم ذلك |
|---|---|---|
| ارتفاع السقف | أدنى نقطة في السقف، العوارض، القنوات، الرشاشات | يمنع إعادة التصميم بعد بدء الإنتاج |
| حالة الأرضية | الاستواء، الشقوق، الرطوبة، حالة التحميل | يدعم تركيب الإطار الفولاذي بشكل ثابت |
| مخارج الطوارئ | مسارات الخروج، وتغطية نظام الرش الآلي، وإمكانية الوصول في حالات الطوارئ | يتجنب فشل الحصول على التصاريح والتفتيش |
| نقاط الكهرباء | لوحات LED، مسدسات كرات، ميزات تفاعلية | تجنب ترك الكابلات مكشوفة بعد التجميع |
| منطقة التفريغ | مدخل الحاويات، مسار الرافعة الشوكية، مساحة التخزين الداخلية | يقلل من التلف والتأخير في يوم التسليم |
| وثائق التثبيت | كتيبات ثلاثية الأبعاد، أجزاء مُعَلَّمة، رسومات تخطيطية | يُسرّع عملية التجميع ويقلل من الأخطاء في الموقع |
| الفحص النهائي | المعدات، والشبكات، ومناطق السقوط، والتنظيف | يدعم الافتتاح الآمن وفي الموعد المحدد |
ملاحظة فنية:قد تختلف متطلبات التخليص والتصاريح والتفتيش والجدول الزمني للتركيب ووثائق السلامة باختلاف البلد ونوع المشروع وتكوين المعدات والسلطة المحلية. لذا، ينبغي على المشترين التأكد من المتطلبات النهائية مع الشركة المصنعة والمفتش المحلي ومكتب الترخيص المختص قبل التركيب.
تقييم المساحة قبل التركيب
قبل الالتزام بعقد إيجار تجاري طويل الأجل، يجدر النظر إلى المبنى الفارغ من منظور هندسي وليس فقط من منظور التصميم. يُعدّ التأكد من قدرة الهيكل على استيعاب المعدات الثقيلة متعددة الطوابق نقطة البداية، إذ إنّ افتراض أن أي مستودع مفتوح أو واجهة متجر تجزئة ستفي بالغرض خطأ شائع ومكلف.

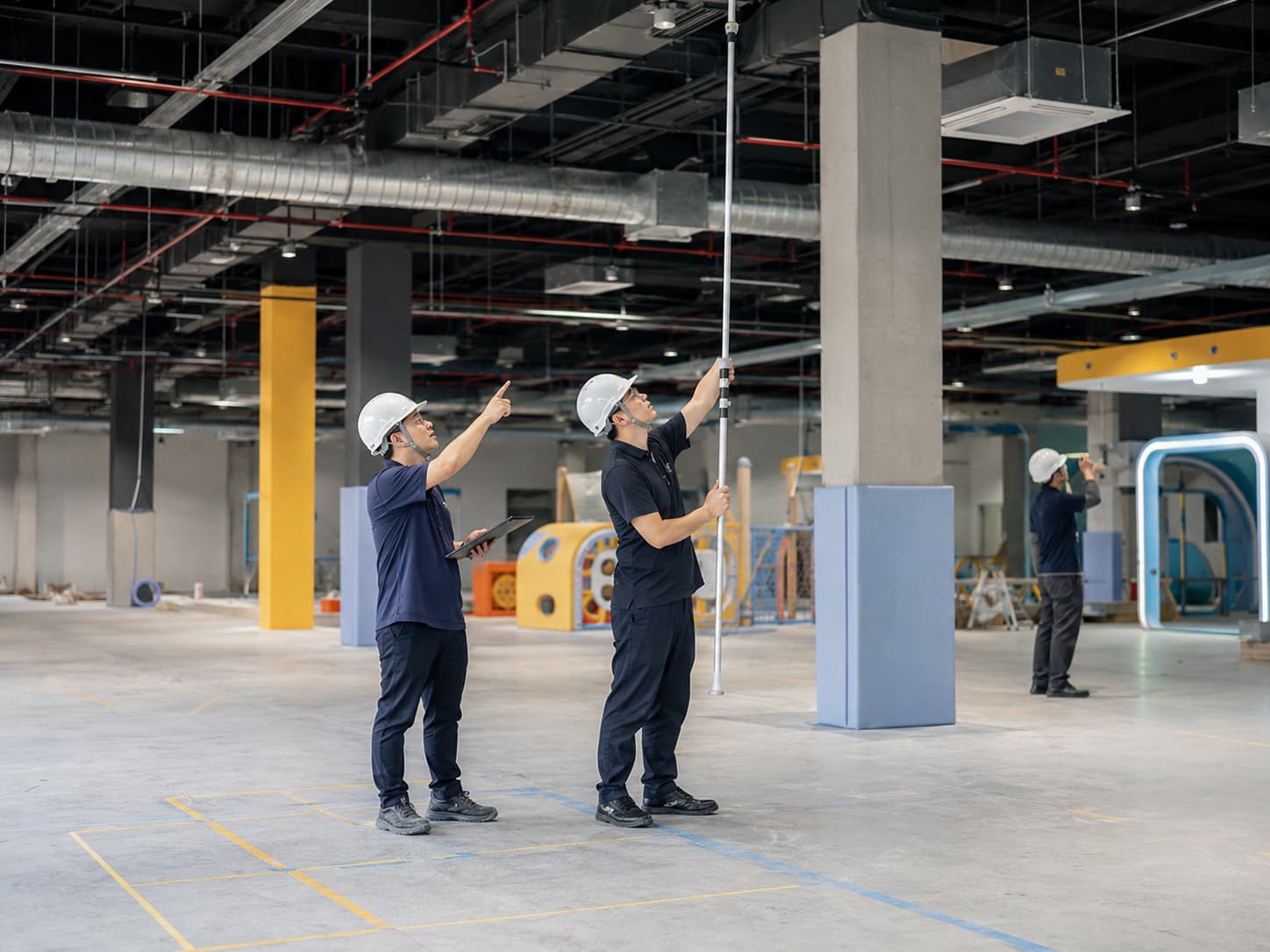

قياس ارتفاع السقف والعوارض والرشاشات
لا تُعدّ المخططات المعمارية وحدها كافيةً لهذا الغرض، بل يُنصح باستخدام جهاز قياس ليزري لتحديد أدنى عائق معلق، والذي غالبًا ما يكون قناة تكييف أو عارضة هيكلية أو نظام إطفاء حريق، وليس السقف نفسه. ويُعدّ توفير مسافة أمان تبلغ 1.5 متر بين أعلى منصة لعب يمكن الوصول إليها والسقف مرجعًا شائعًا في التخطيط، مع ضرورة أن يتأكد المشترون من المتطلبات المحددة مع السلطات المحلية والشركة المصنعة للمعدات، إذ قد تختلف هذه المسافة باختلاف المنطقة ونوع المبنى. وإذا لم يتوفر في المساحة ما يكفي من هذه المسافة، فسيلزم إعادة تصميم تخطيط المعدات أو البحث عن موقع بديل.
العمل حول الأعمدة وقنوات التكييف والتهوية
نادراً ما تكون العقارات التجارية عبارة عن مساحة مفتوحة خالية من العوائق. تُعدّ الأعمدة الخرسانية الحاملة وأنظمة التهوية المنخفضة من التحديات المكانية الشائعة. وبدلاً من التعامل مع الأعمدة كمساحات مهدرة، يقوم العديد من المصممين بتغليفها برغوة البولي إيثيلين الموسع (EPE) ودمجها كنقاط دعم لهياكل التسلق، محولين بذلك العائق المعماري إلى عنصر ترفيهي.تصميم ملعب داخلي مخصصينبغي أن تأخذ العملية هذه العقبات في الحسبان قبل بدء الإنتاج.
التحقق من التصاريح المحلية ومتطلبات السلامة من الحرائق
يُعدّ الالتزام باستئجار مكان قبل التحقق من تصنيفه العمراني مخاطرة مالية حقيقية. لذا، ينبغي مراجعة قوانين السلامة من الحرائق المحلية ولوائح تقسيم المناطق قبل توقيع عقد الإيجار، للتأكد من أن العقار مُصنّف للاستخدام في التجمعات العامة. ويشمل ذلك تحديد مسارات خروج واضحة، وحساب الحد الأقصى لعدد الأشخاص المسموح بتواجدهم، والتأكد من أن هياكل اللعب لن تعيق مخارج الطوارئ أو نظام رشاشات المياه.
اختيار المعدات والشركة المصنعة التي تقدم دعم التركيب
بمجرد تأكيد أبعاد الموقع، تتمثل المرحلة التالية في مواءمة هذه القيود مع مصادر التوريد. لمزيد من المعلومات حول مطابقة أنواع المعدات مع مساحتك وجمهورك، راجع قسمنا.الدليل الشامل لاختيار وتخطيط معدات الملاعب الداخلية التجاريةفي هذه المرحلة، تتحول الأولوية من تصفح الكتالوجات إلى تقييم شريك تصنيع يمكنه بالفعل دعم التثبيت في موقعك المحدد.
معدات تناسب تصميم طابقك والفئة العمرية المستهدفة
ينبغي أن يعكس اختيار المعدات التركيبة السكانية للمنطقة المحيطة. فالمكان القريب من عدد كبير من الأطفال الصغار عادةً ما يستفيد أكثر من مناطق اللعب اللينة ذات المستوى الواحد مقارنةً بالزلاقات العالية، بينما تميل المناطق التي تضم أطفالًا أكبر سنًا أو مراهقين إلى الحاجة إلى هياكل متعددة المستويات ذات كثافة أعلى أو مسارات على غرار مسارات النينجا للحفاظ على تفاعلهم. إذا كنت تقارن بين الموردين، فراجعكيفية اختيار شركة مصنعة لمعدات الملاعب الداخليةبالنسبة للمصنع، من المهم إجراء فحوصات وثائق المواد والسلامة قبل تقديم الطلب.
كتيبات ثلاثية الأبعاد، أجزاء مُصنّفة، وإرشادات عن بُعد/في الموقع
قد يؤدي المورد الذي لا يقدم دعمًا حقيقيًا لما بعد البيع إلى عرقلة المشروع بسرعة. أما الشركات المصنعة التي توفر أدلة تركيب شاملة ثلاثية الأبعاد مع رسومات تفصيلية، وتقوم بتجميع المكونات المعقدة مسبقًا في مستودعاتها قبل الشحن، فتجعل عملية التجميع في الموقع أكثر سلاسة بشكل ملحوظ، نظرًا لزيادة احتمالية محاذاة المكونات بشكل صحيح من المرة الأولى، مما يقلل من تكلفة العمالة ومخاطر التأخير. كما ينبغي على المشترين الذين يحتاجون إلى تنفيذ المشروع بأنفسهم مراجعة ما إذا كان المورد يقدمدعم تركيب الملاعب الداخليةمن خلال التوجيه عن بعد، والمشرفين في الموقع، والأجزاء المصنفة، ووثائق التركيب.
تجهيز الموقع قبل تسليم المعدات
مع وجود المعدات في طريقها، يجب أن يكون المرفق جاهزًا للتجميع الفوري. ينبغي إنجاز أعمال البناء الرئيسية - كالجدران الجبسية والطلاء والإضاءة العلوية الأساسية - قبل التسليم، لأن مواد اللعب تحتاج إلى بيئة نظيفة نسبيًا لتجنب تلف مكونات PVC والرغوة الناعمة أثناء فك التغليف.
تسوية الأرضيات وتجهيز الأسطح
تعتمد السلامة الهيكلية لإطار اللعب متعدد الأطنان كلياً على أساساته. فإذا كانت البلاطة الخرسانية غير مستوية، فقد يُصاب الهيكل الفولاذي باختلال في توزيع الوزن، مما يؤدي إلى ميلان المنصات وتعرض وصلات الربط لإجهاد غير متساوٍ. لذا، يجب تسوية الأرضية ميكانيكياً باستخدام مادة تسوية ذاتية قبل تثبيت ألواح القاعدة الفولاذية بالمسامير.
نقاط كهربائية لميزات اللعب التفاعلي
تتطلب لوحات LED التفاعلية، والدوارات الآلية، وأجهزة إطلاق الكرات الآلية، تخطيطًا مسبقًا للطاقة. يؤدي الانتظار حتى اكتمال تركيب الهيكل لتحديد الأسلاك إلى ظهور أسلاك التمديد مكشوفة، مما يشكل مشكلة تتعلق بالسلامة والمظهر. لذا، ينبغي تحديد المتطلبات الكهربائية مسبقًا وفقًا لمخطط الأرضية، مع التخطيط لتوصيل منافذ أرضية غائرة أو قنوات مدرعة لتوصيل المعدات قبل بدء التجميع.

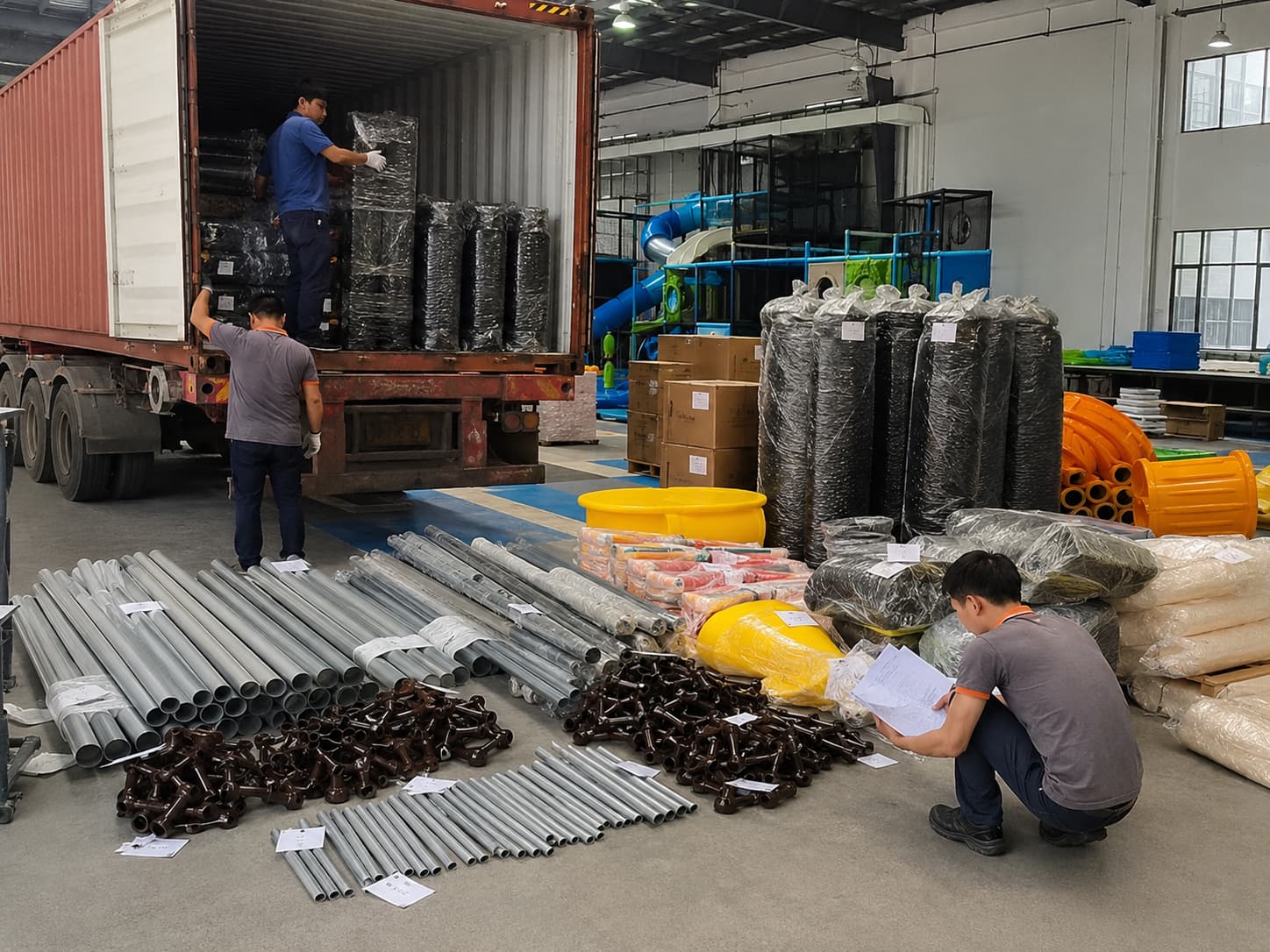

تفريغ الحاويات وتجهيز المواد
غالباً ما يكون تنظيم وصول حاوية شحن بطول 40 قدماً هو اليوم الأكثر تطلباً في عملية التركيب. لذا، ينبغي تأمين منطقة مخصصة للتفريغ مسبقاً، مع وضع المواد بشكل استراتيجي داخل الموقع - أنابيب فولاذية ثقيلة بالقرب من منطقة البناء المباشرة، ومكونات PVC مرنة مخزنة بشكل منفصل في منطقة نظيفة لمنع التلف وضمان استمرارية العمل.
الجدول الزمني لتركيب الملعب الداخلي: من التسليم إلى يوم الافتتاح
تسلسل عام، على الرغم من أن التوقيت الفعلي يختلف باختلاف حجم المشروع وعدد أفراد الطاقم:
| منصة | العمل النموذجي |
|---|---|
| قبل الولادة بأسبوعين إلى أربعة أسابيع | التأكد من صحة التصاريح، وإتمام تسوية الأرضية، وإنهاء الأعمال الكهربائية، وتنظيف المكان تنظيفاً عميقاً. |
| يوم التسليم | تفريغ الحاويات، وفحص الأجزاء مقابل بيان الشحن، وتجهيز المواد |
| تجميع الإطار | تركيب الهياكل الفولاذية، وتخطيط المنصات، وتركيب نقاط التثبيت. |
| تثبيت ميزات اللعب | الشرائح والألواح والأنفاق والمكونات البلاستيكية الصلبة |
| حشوة ناعمة وشبكة | تغليف برغوة البولي إيثيلين الموسع، وأغطية من البولي فينيل كلوريد، وتركيب شبكات الأمان |
| الأرضيات | أرضيات مقاومة للصدمات مصنوعة من مادة EVA أو المطاط، وتحديد موضع منطقة الهبوط |
| الفحص النهائي | فحص الأجهزة، التحقق من منطقة السقوط، التنظيف، التشغيل التجريبي |
كيفية تركيب معدات الملاعب الداخلية بأمان
تُختبر جميع الخطط السابقة في مرحلة التنفيذ. وسواءً تم الاستعانة بمقاولين خارجيين أو بفريق داخلي ذي خبرة، فإن هذه المرحلة تتطلب دقة متناهية، إذ أن التسرع فيها غالباً ما يظهر لاحقاً على شكل مشاكل هيكلية أو فشل في عمليات التفتيش.

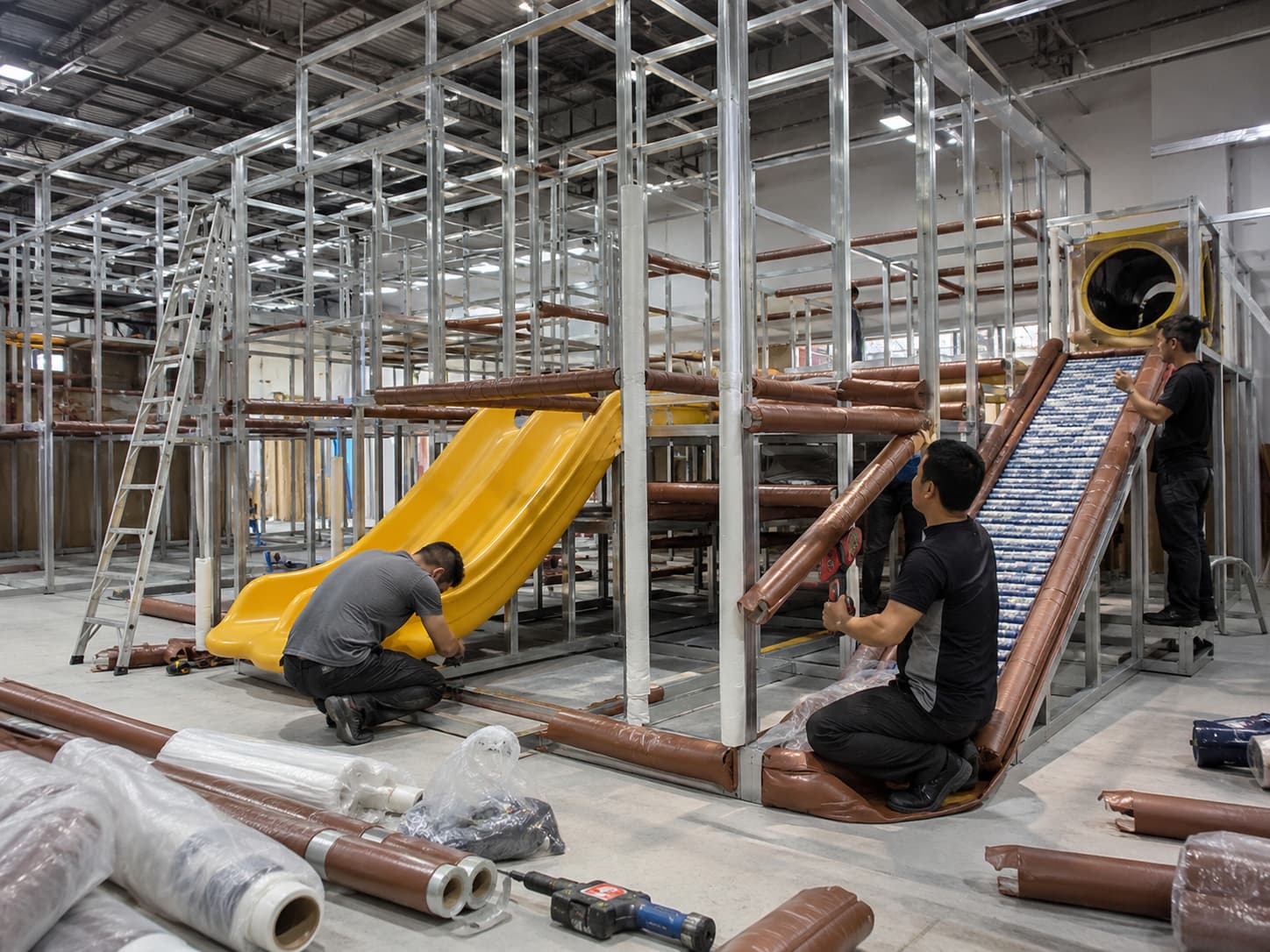

تخطيط وتثبيت الإطار الفولاذي
يتبع التسلسل الموثوق عمومًا هذا المنطق:
- تخطيط الشبكة— حدد المواقع الدقيقة لأعمدة الدعم الرأسية على الأرضية المستوية باستخدام جهاز تسوية ليزري.
- هيكل فولاذي— قم بتركيب الإطار الفولاذي المجلفن من الأساس، مع التأكد من أن كل وصلة مستقيمة.
- المنصات والبلاستيك الصلب— قم بتركيب الألواح الخشبية وثبت شرائح الأنابيب البلاستيكية بإحكام.
- حشوة ناعمة وشبكة- قم بلف الفولاذ المكشوف برغوة البولي إيثيلين الموسع، وثبت أغطية البولي فينيل كلوريد، وقم بشد شبكة الأمان لإحاطة الهيكل.
متطلبات الأدوات والعمالة
تجميع الهياكل التجارية ليس عملاً يمكن إنجازه باستخدام الأدوات المنزلية. عادةً ما يحتاج فريق العمل إلى ما يلي:
- رافعات مقصية أو سقالات صناعية لتثبيت آمن على ارتفاعات عالية
- قواطع أنابيب شديدة التحمل وجلاخات زاوية لإجراء تعديلات هيكلية في الموقع
- مفاتيح ربط هوائية تعمل بالصدمات لتثبيت مسامير الفولاذ عالية الشد بكفاءة
حشوة إسفنجية، أغطية من مادة PVC، واحتياطات السلامة أثناء التجميع

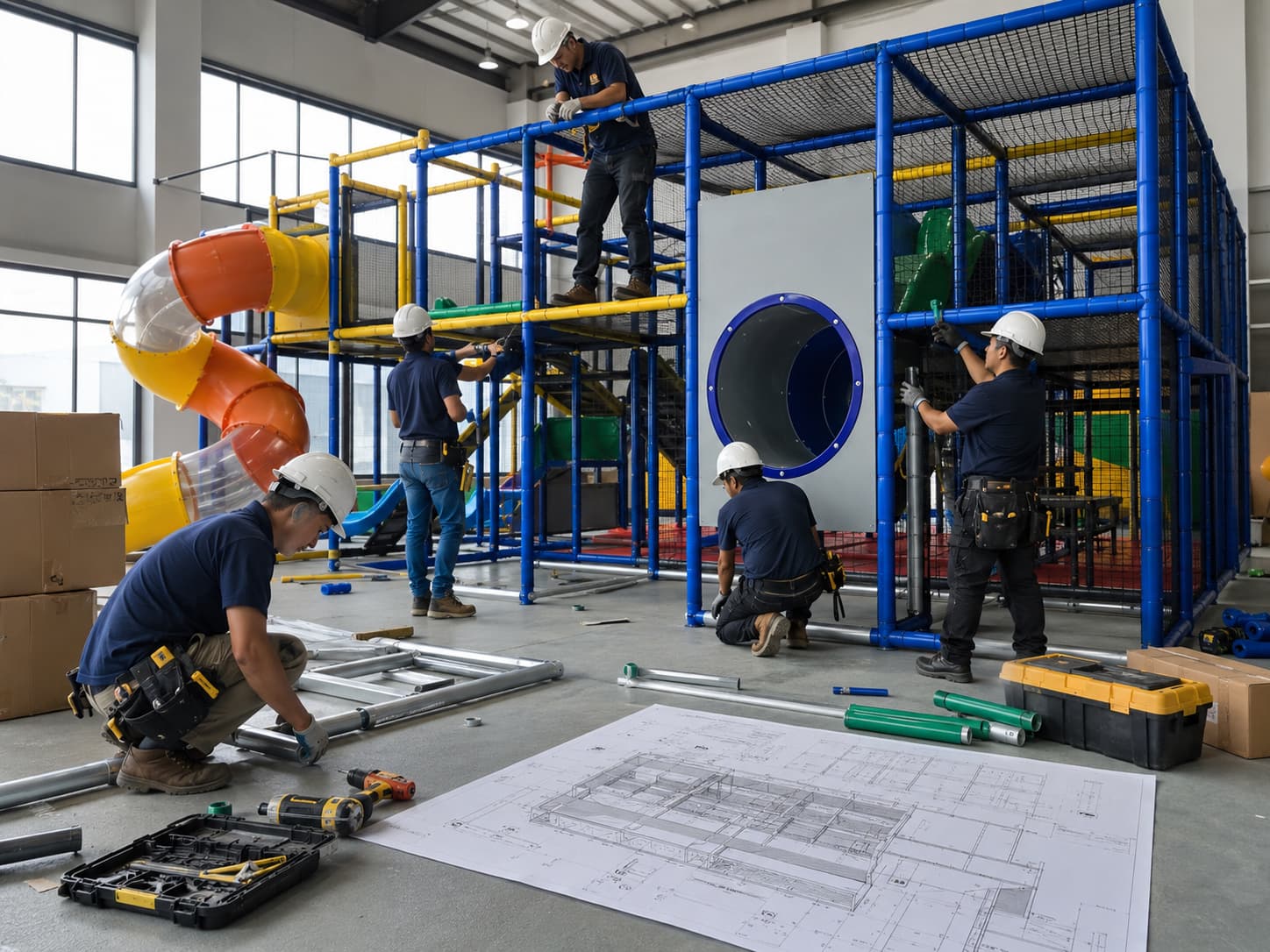

تشكل مناطق البناء مخاطر حقيقية، لذا يجب على الفنيين ارتداء خوذات واقية وأحذية ذات مقدمة فولاذية أثناء تركيب الهيكل الفولاذي. كما يجب إبعاد المواد اللينة مثل البولي فينيل كلوريد (PVC) والرغوة عن محطات اللحام أو التجليخ حتى يتم إحكام غلق طبقاتها الخارجية المقاومة للحريق، لأنها تكون أكثر عرضة للتلف الناتج عن الشرر خلال هذه الفترة.
تركيب الملاعب الداخلية بنفسك مقابل تركيبها بشكل احترافي
من الأسئلة الشائعة بين أصحاب المنشآت الجديدة ما إذا كان من الأفضل القيام بالتركيب داخلياً أم الاستعانة بفريق متخصص. يعتمد الخيار الأمثل بشكل كبير على حجم المشروع؛ فتجميع حوض كرات صغير للأطفال الصغار يختلف تماماً عن بناء هيكل فولاذي متعدد الطوابق.
تركيب الملاعب الداخلية بنفسك مقابل تركيبها بشكل احترافي
من الأسئلة الشائعة بين مالكي المرافق الجدد ما إذا كان ينبغي عليهم القيام بالتركيب داخليًا أم الاستعانة بفريق متخصص. يعتمد الجواب الصحيح إلى حد كبير على حجم المشروع.
| معايير | فريق العمل الداخلي / فريق العمل الداخلي | فريق تركيب محترف |
|---|---|---|
| تكلفة العمالة | تكلفة أولية أقل | تكلفة أولية أعلى، ولكنها أكثر قابلية للتنبؤ بشكل عام |
| الجدول الزمني | عادةً ما تكون أطول، مع مخاطر تأخير أعلى. | عادة ما تكون أسرع وأكثر تحكمًا |
| أمان | ارتفاع خطر وجود نقاط عمياء هيكلية مخفية | تحسين التوافق مع رسومات الشركة المصنعة ومعايير السلامة |
| تقتيش | من المرجح أن يتطلب الأمر إعادة صياغة قبل اجتياز الاختبار | من المرجح أن يجتاز المراجعة البلدية الأولى |
| الأفضل لـ | إضافات صغيرة من مستوى واحد للعب الناعم | هياكل متعددة المستويات، ومناطق مخصصة للترامبولين، وتصميمات معقدة |
بالنسبة للتركيبات البسيطة والصغيرة، يُعدّ فريق داخلي ذو خبرة خيارًا مناسبًا. أما بالنسبة للهياكل متعددة الطوابق أو أي شيء يتضمن استخدام الفولاذ الحامل للأحمال على ارتفاعات عالية، فإنّ وجود فريق عمل محترف مُلِمّ بمعايير التركيب ذات الصلة بمعيار ASTM/EN1176 يُقلّل عمومًا من مخاطر السلامة والتفتيش.

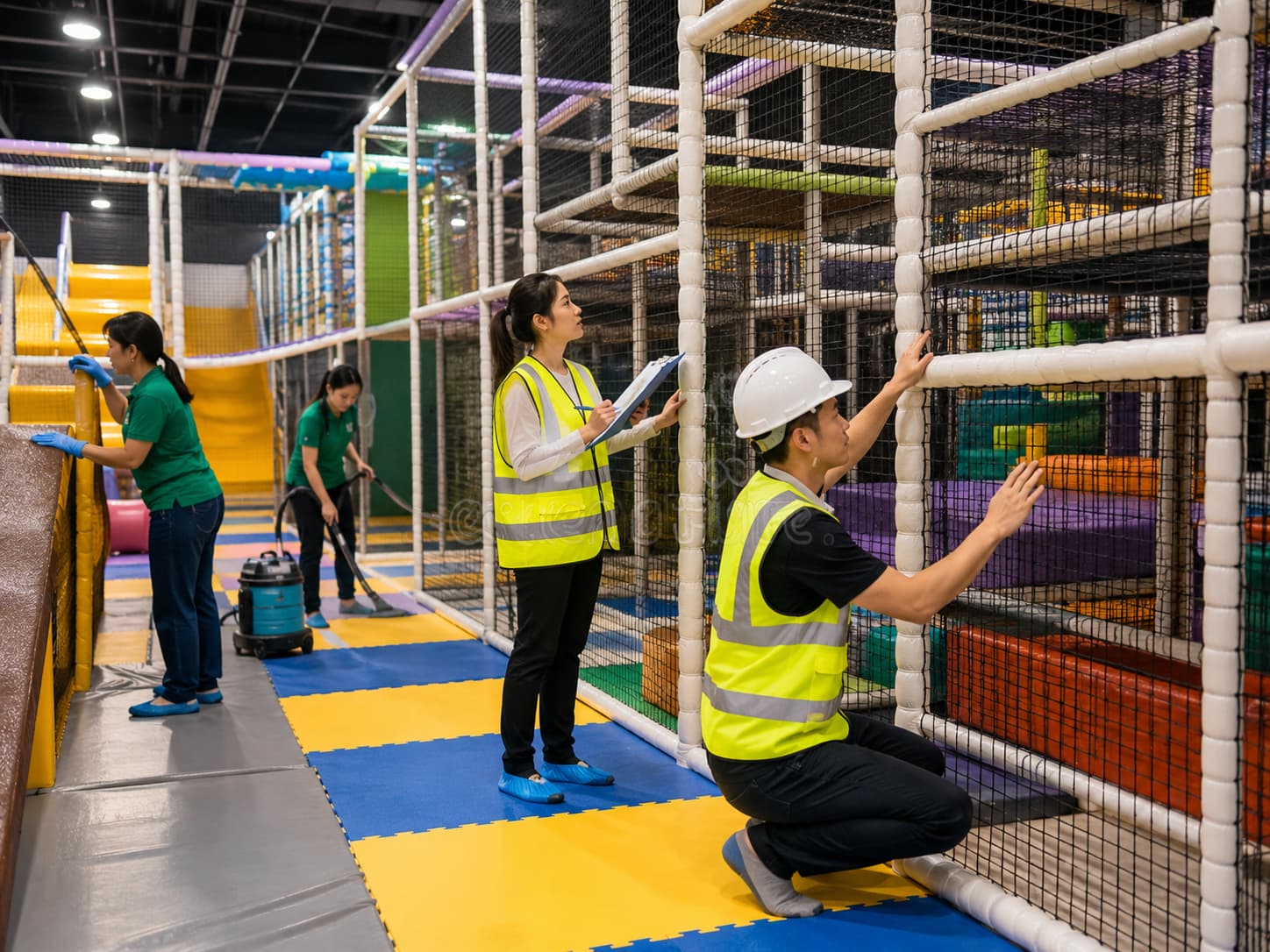

الفحص النهائي للسلامة والتنظيف في يوم الافتتاح
بمجرد تثبيت الجزء الأخير من شبكة الأمان، ينتقل المشروع إلى مرحلة التحقق النهائي. لا ينبغي فتح المنشأة للجمهور إلا بعد إجراء فحص شامل للسلامة يؤكد مطابقة الهيكل المكتمل للمواصفات الهندسية للشركة المصنعة.
فحص المعدات، وحالات الانحشار، ومناطق السقوط
ينبغي على مفتش مؤهل مراجعة عدة نقاط تفتيش محددة قبل بدء دخول الجمهور:
- فحص مخاطر الاحتجاز— استخدام المقاييس للتأكد من عدم وجود فجوات في الشبكة أو فتحات صلبة تقع ضمن نطاقات انحصار الرأس أو الأطراف غير الآمنة.
- التحقق من الأجهزة— التأكد من أن أطراف ربطات الكابلات مقصوصة بشكل متساوٍ وموجهة بعيدًا عن مناطق اللعب لتجنب الخدوش أو التشابك.
- استمرارية الأرضيات ومنطقة السقوط— التحقق من أن أرضيات مقاومة الصدمات مثبتة بشكل متساوٍ مع الأعمدة الفولاذية الرأسية، دون وجود مخاطر تعثر أو فجوات أسفل الهيكل.
التنظيف والتعقيم العميق قبل الافتتاح
تُخلّف أعمال البناء غبارًا معدنيًا، وقطعًا معدنية متناثرة، وروائح مصنعية. لذا، يجب تنظيف الهيكل بالكامل بالمكنسة الكهربائية جيدًا، مع إيلاء اهتمام خاص لقواعد حوض الكرات والجزء الداخلي من الزلاقات الأنبوبية المغلقة. كما يجب مسح جميع أسطح PVC بمطهر تجاري غير سام لإزالة أي بقايا تصنيع قبل وصول أول الزوار.
أخطاء شائعة في التركيب يجب تجنبها
تظهر بعض الأنماط بشكل متكرر في عمليات التثبيت المتأخرة أو المعاد تصميمها:
- الاعتماد على المخططات الهندسية بدلاً من القياسات الفعلية للموقع— قد يختلف الارتفاع الفعلي للسقف، وموضع مجرى الهواء، وحالة الأرضية عما هو مذكور في الورقة.
- طلب المعدات قبل تأكيد أبعاد الموقع— وهذا يُعرّضنا لخطر استلام هياكل لا تتناسب مع الأبواب أو تحت الأسقف.
- تأجيل التخطيط الكهربائي إلى ما بعد تجميع الإطاريؤدي ذلك إلى ظهور الكابلات المكشوفة وإعادة العمل.
- التعامل مع فحص السلامة كإجراء شكلي- إن تخطي عملية فحص شاملة للأجهزة والمعدات يزيد من خطر الفشل في الفحص الرسمي لاحقاً.
تعتمد موثوقية التركيب أيضًا على متانة المواد. للاطلاع على التخطيط طويل الأجل ذي الصلة، راجع مقالتنا حولمتانة عالية الجودة في معدات الملاعب الداخلية.
التعليمات
كم تستغرق عملية التثبيت عادةً؟
بحسب حجم المكان، قد تستغرق عملية التركيب الكاملة من 7 إلى 30 يومًا. وعادةً ما تُنجز الفرق ذات الخبرة، التي تعمل وفقًا لكتيبات ثلاثية الأبعاد وأجزاء مُصنّفة مُقدّمة من الشركة المصنّعة، العملية بشكل أسرع من الفرق غير المُدرّبة التي تعمل بدون هذه الوثائق.
ما الذي يجب فحصه قبل تسليم معدات الملاعب الداخلية؟
قبل التسليم، تأكد من ارتفاع السقف، واستواء الأرضية، ومخارج الطوارئ، ونقاط الكهرباء، وإمكانية الوصول إلى الحاويات، ومساحة التخزين الداخلية، ورسومات التركيب، والأجزاء المُعَلَّمة، وعملية الفحص النهائي. تُقلل هذه الفحوصات من مخاطر إعادة التصميم أو إعادة العمل أو تأخير الافتتاح.
هل يحتاج فنيو تركيب الملاعب الداخلية إلى أدوات أو معدات خاصة؟
بالنسبة للمنشآت التجارية متعددة الطوابق، يحتاج الفنيون عادةً إلى أجهزة تسوية ليزرية، ورافعات مقصية أو سقالات، ومفاتيح ربط صدمية، وأدوات أنابيب، ومعدات سلامة، ورسومات من الشركة المصنعة. وتختلف متطلبات الأدوات حسب حجم المنشأة وظروف الموقع.
من المسؤول عن الموافقة النهائية على السلامة؟
يقوم مفتش من طرف ثالث عادةً بإجراء فحص السلامة الإلزامي اللازم لتأمين التأمين التشغيلي وتصاريح العمل المحلية - تختلف المتطلبات حسب الولاية القضائية، لذا تأكد من العملية المحددة مع السلطة المحلية الخاصة بك.
هل من الممكن تركيب المعدات بنفسي لتوفير المال؟
بالنسبة لإضافات مناطق اللعب الصغيرة ذات المستوى الواحد، قد يكون الاستعانة بفريق داخلي ذي خبرة خيارًا مناسبًا. أما بالنسبة للهياكل متعددة المستويات أو الحاملة للأحمال، فإن مخاطر المسؤولية وإعادة العمل عند التركيب الذاتي عادةً ما تفوق وفورات العمالة - راجع جدول المقارنة أعلاه لمزيد من التفاصيل.
ماذا يحدث إذا لم يكن لمبنى منزلي ارتفاع سقف كافٍ؟
إذا لم يكن بالإمكان توفير المساحة اللازمة للهياكل متعددة المستويات، فسيتعين إعادة تصميم مخطط الأرضية حول منطقة لعب ناعمة من مستوى واحد، أو النظر في موقع بديل.
هل أحتاج إلى تصاريح لمجرد تجميع المعدات؟
في معظم المناطق القضائية، نعم. عادةً ما تقوم السلطات المحلية بمراجعة خطط تجهيز الموقع للتأكد من أن التصميم يفي بقوانين السلامة من الحرائق وقوانين الإشغال الإقليمية قبل بدء التجميع.
ما هي المستندات التي يجب أن أطلبها من الشركة المصنعة قبل التثبيت؟
كتيبات تركيب ثلاثية الأبعاد مع عرض تفصيلي، وقوائم أجزاء مصنفة، ورسومات تخطيطية مطابقة لقياسات موقعك الفعلي - كل هذا يقلل بشكل كبير من الأخطاء وإعادة العمل في الموقع.
خاتمة
يعتمد نجاح تركيب معدات الملاعب الداخلية على التخطيط المسبق قبل وصول شاحنة التوصيل، تمامًا كما يعتمد على عملية التركيب نفسها. بدءًا من تقييم الموقع وحتى الفحص النهائي، يساهم العمل المنهجي في كل مرحلة في تقليل مخاطر التأخيرات المكلفة أو المساس بمعايير السلامة عند الافتتاح.
تدعم Far Kids Island مشاريع الملاعب الداخلية التجارية من خلال مراجعة التصميم حسب الطلب، والإنتاج في المصنع، وتوفير قطع غيار مُصنّفة، وكتيبات تركيب ثلاثية الأبعاد، وإرشادات التركيب عن بُعد أو في الموقع، وخدمة ما بعد البيع. بالنسبة لأصحاب المشاريع الذين يخططون لإنشاء مكان تجاري متكامل، فإن خدماتناحلول متكاملة لملاعب داخليةيمكن أن يساعد في ربط تخطيط التصميم والإنتاج ودعم التركيب وخدمة المشروع طويلة الأجل.
هل أنت مستعد لتجهيز موقعك لتركيب ملعب داخلي؟
أرسل مخطط الأرضية، وارتفاع السقف، وتاريخ الافتتاح المستهدف، ومتطلبات المعدات إلى Far Kids Island . سيساعدك فريقنا في مراجعة جاهزية الموقع، ودعم التركيب، والجدول الزمني للمشروع قبل بدء الإنتاج أو التسليم.
